На ульяновских тепломагистралях выявили 189 повреждений: как идет подготовка к зиме

О работах сообщает городская администрация.

Ульяновск готовится к зиме с опережением графика. Глава города Александр Болдакин поставил перед блоком жизнеобеспечения задачу поддерживать высокие темпы подготовки к отопительному периоду 2026-2027 годов, а также придерживаться сроков возобновления горячего водоснабжения после гидравлических испытаний.

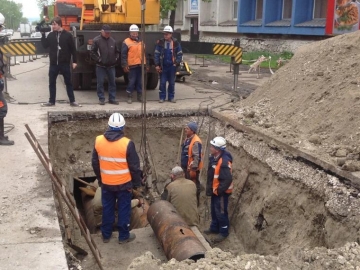

В ходе проверок тепломагистралей на прочность и плотность было выявлено 189 повреждений, из которых на 4 июня устранено 83, ещё 48 – находится в работе.

Общая готовность городского хозяйства к зиме составляет почти 15% при плановых показателях в 13,5%. В конце июня она должна достичь 45%, июля – 70%, августа – 100%.

В планах энергетиков – филиала ПАО «Т Плюс», МУП «Городская теплосеть» и «Теплоком» – стоит ремонт и техническое перевооружение 11 220 погонных метров тепловых сетей, трёх котлов и 40 единиц вспомогательного оборудования теплоисточников.

Предприятие «Ульяновскводоканал» заменит 1500 метров сетей водоснабжения и 750 метров – водоотведения ТЭЦ и котельных.

Наш канал в Макс, срочно подпишись!

Алина Николаева

Фото администрации Ульяновска

Главные темы
Волгу закрыли, лето отменили? Топ мест в Ульяновске, где можно легально искупаться и сделать крутые фото
«Интересы ульяновцев выше партийных разногласий». Марина Ким — о ЖКХ, «варягах» и «Мамином ОКВЭДе»
«Я не лидер, а участник»: «Вырыпаевский» Махмудов признал вину частично
Звездовоз Меерсон в Ульяновске раскрыл тайны Киркорова, Пугачевой и Хлебниковой
Психоделика в галерее, пляжный вайб на Волге и оживший Айвазовский: как провести выходные в Ульяновске
