На стройплощадке реактора МБИР в Димитровграде завершили очередной этап монтажа технологического оборудования. Специалисты Института «Оргэнергострой» установили воздушный теплообменник второй петли системы аварийного отвода тепла (САОТ). В ноябре прошлого года у генподрядчика были серьезные проблемы — губернатор Русских заявил, что ее ждет банкротство. Но, судя по всему, обошлось. Ввода реактора в эксплуатацию ждут ученые из 40 стран, которые хотят ставить здесь эксперименты.
Работы идутКак рассказали в НИИАРе, сооружение инновационного многоцелевого реактора на быстрых нейтронах (МБИР) идет в рамках нацпроекта технологического лидерства «Новые атомные и энергетические технологии».
— Оборудование массой 12 тонн и высотой более 5,5 метра будет обеспечивать теплоотвод от натриевого контура САОТ к конечному поглотителю — атмосферному воздуху, — рассказал заместитель руководителя по технологии — главный инженер дирекции сооружаемых объектов АО «ГНЦ НИИАР» Святослав Новиков.

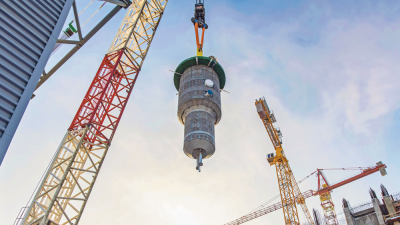

На стройплощадке реактора МБИР с помощью 750-тонного крана выполнены ключевые монтажные работы. Установлен 70-тонный трансформатор, 16-тонный переходной патрубок турбины, а также собраны балки и тележка мостового крана
- На площадке пристанционного узла системы выдачи мощности реакторной установки МБИР в проектное положение был установлен силовой трансформатор номинальной мощностью 80 000 кВ•А. Масса оборудования составляет 70 тонн.
- В турбинном блоке на верхний разъем конденсатора смонтирован переходной патрубок массой 16 тонн. Данный элемент соединяет выхлопную часть корпуса турбины с конденсатором.
- Завершена установка ключевых элементов мостового крана: пролетных балок по 30 тонн каждая и грузовой тележки весом 19 тонн.
Энергетический пуск и начало эксплуатации МБИР запланированы на 2028 год. После ввода в эксплуатацию он станет самым мощным (150 МВт) быстрым исследовательским реактором в мире с уникальными характеристиками. Возможности реактора обеспечат атомную отрасль современной и технологически совершенной инфраструктурой на десятки лет.
В 2011 году правительство Ульяновской области одобрило декларацию о намерениях инвестирования в строительство многоцелевого исследовательского реактора на быстрых нейтронах. На тот момент предполагаемый объем инвестиций составлял более 16 миллиардов рублей, 14 из них – средства федерального бюджета.
Проект строительства МБИР разделили на несколько стадий. До 2012 год проводили проектно-изыскательские работы, подготовку материалов исходно-разрешительной документации и разработку эскизного проекта. Далее шла разработка технического проекта, подготовка проектной документации, прохождение процедуры государственной экспертизы и получение лицензии.
Строительство реактора на площадке НИИАРа должны были начать в 2013 году и вести в течение пяти лет. Пуско-наладочные работы были намечены на 2018-2019 годы, а в 2020 году планировали ввод в эксплуатацию экспериментальных установок первой очереди и освоение проектной мощности.
Но в итоге МБИР начали строить только в 2015 году. На тот момент сообщалось о том, что финансирование проекта разделено на две части. «Ядерный остров» (комплекс зданий и сооружений, которые непосредственно связаны с работой ядерного реактора и обеспечением его безопасности) начали строить на бюджетные средства, выделенные по федеральной целевой программе —13 миллиардов рублей. Инфраструктура, которая будет дополнять сам реактор, должна была обойтись в 25-30 миллиардов рублей.
На стройплощадке на тот момент работало около трех тысяч человек. Подрядчиком выступала компания «Уралэнергострой». Для повышения работоспособности строителям включали музыку – российский гимн, Шопена, Баха, других классиков.
Первую контрольную сборку МБИР произвели в январе 2019 года. Но после началась пандемия ковида. В «Росатоме» создали информационную модель управления стройкой. В конце 2020 года федералы выделили на проект еще 65 миллиардов рублей. Тогда же были названы новые сроки ввода реактора в эксплуатацию – 2028 год.
Договор генерального подряда на строительство исследовательской ядерной установки на базе многоцелевого исследовательского реактора на быстрых нейтронах подписали с генподрядчиком – Институтом «Оргэнергострой» – в конце 2020 года. Контракт заключили на 33,396 миллиарда рублей.
В январе 2023 года, на 8 месяц раньше запланированного срока, реактор установили в проектное положение. Корпус МБИРа сделали в Волгодонске на «Атоммаше». В сентябре 2024 года ученые «Росатома» изготовили первую опытную партию топлива для реактора.
В декабре 2024-го был начат монтаж технологического оборудования первого контура теплоотвода и транспортно-технологических систем МБИР.
Но спустя чуть менее года стало известно о забастовке строителей – задержки по зарплате и отпускным составили больше двух месяцев, по выплате командировочных расходов — более четырех месяцев. Уволенные ранее сотрудники не получили расчетные выплаты, срок задержки по которым превышает два месяца. На тот момент было заявлено, что профильные службы «Росатома» предпринимают все необходимые меры. Главным приоритетом, как уточнили в госкорпорации, является сохранение команды, задействованной на площадке сооружения МБИР.
История строительства МБИР в ДимитровградеДля чего нужен МБИР?Строительство МБИР — важный проект для страны. На базе реактора формируется Международный центр исследований. В состав научной группы уже вошли российские и иностранные ученые и исследователи. Центр исследований объединяет экспертов из более чем 40 организации по всему миру, в том числе из стран Азии, Африки, Южной Америки.
В декабре 2025 года Комиссия государств-участников СНГ по использованию атомной энергии в мирных целях одобрила Программу совместных исследований на реакторе МБИР. Она позволит объединить компетенции ведущих научных институтов России, Беларуси, Казахстана, Киргизии и Узбекистана для решения передовых задач в области атомной науки и технологий. Программа рассчитана на долгосрочный период, с 2029 по 2040 годы.
В июне 2026 года стало известно, что эксперименты на МБИР будут ставить китайские исследователи в области термоядерного синтеза и материаловедения. В пресс-службе Росатома сообщили, что соответствующее соглашение подписали Институт физики плазмы Китайской академии наук (ASIPP) и ООО «Лидер консорциума Международный центр исследований на базе реактора МБИР» (Росатом).
Есть еще один важный момент. В 2021 году декан химического факультета МГУ имени Ломоносова Степан Калмыков рассказывал, что самый мощный в мире многоцелевой исследовательский ядерный реактор на быстрых нейтронах МБИР «необходим для обоснования выбора схемы «обезвреживания» самых опасных радиоактивных отходов и решения самой важной экологической проблемы атомной отрасли, связанной с накоплением больших объемов отработавшего ядерного топлива».
«Отработавшее ядерное топливо – это самая сложная по химическому составу субстанция, когда-либо существовавшая во Вселенной... Надо определиться, какой способ «выжигания» будет наиболее выгодным... И реактор МБИР как раз и должен помочь обосновать экономическую эффективность того или иного способа обращения с отработавшим ядерным топливом», – привело слова Калмыкова РИА Новости.
В сентябре 2025 года президент Владимир Путин заявил на Международном форуме «Мировая атомная неделя», что разработка российских ученых и инженеров, при которой «95% отработавшего топлива будет вновь неоднократно использоваться в реакторах», является революционной. А испытания всего спектра передовых материалов для замкнутого цикла планируется проводить на базе Международного центра исследований, который создается на основе строящегося реактора МБИР.
Как будет выглядеть МБИР?Это целый комплекс объектов: помимо реакторного блока (он имеет 134 метра в длину и 48 метров в ширину), будет построен комплекс различных объектов. Общая площадь строительства составляет 14,1 гектара.
Внутри масштабного корпуса разместятся экспериментальные зоны, каналы облучения, лаборатории и высокотехнологичные стенды для испытаний инновационных материалов, топлива и оборудования, которое ляжет в основу реакторов четвёртого поколения.
